ENTRE NÎMES EST ET NÎMES OUEST

Dans la continuité des travaux effectués sur l’autoroute A9 entre les échangeurs de Nîmes Ouest (n°25) et Gallargues (n°26) à l’automne 2020, le chantier de rénovation des chaussées entre les échangeurs de Nîmes Est (n°24) et Nîmes Ouest (n°25) va permettre d’améliorer la sécurité et les conditions de confort des véhicules qui circulent chaque jour sur cet axe.

LES DIFFÉRENTES ÉTAPES DES TRAVAUX

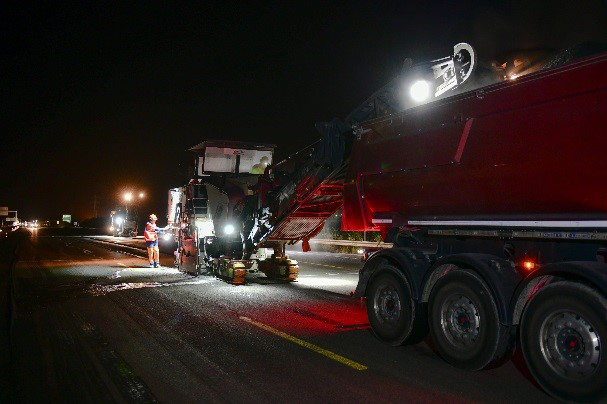

Automne 2021 – Étape 1

Rabotage des couches de roulement et de liaison sur 7 cm et 8 cm pour la couche de base et la voie de droite.

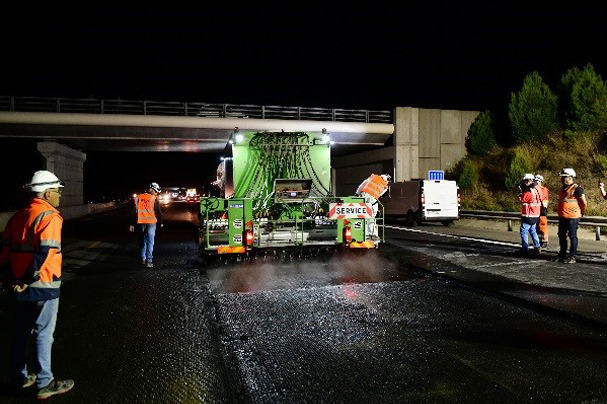

Étape 2

Réalisation des enrobés, de la couche de liaison et de la couche de base et la voie de droite.

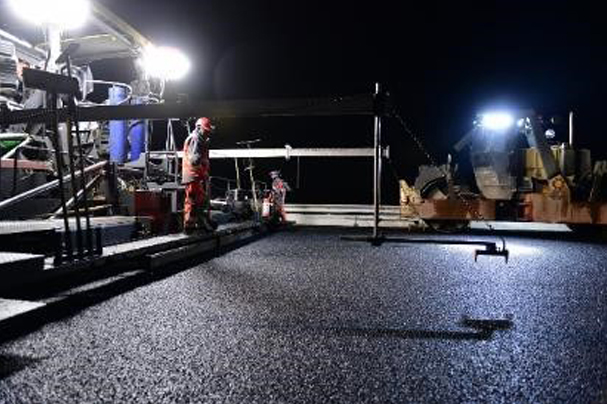

Printemps 2022

Réalisation de la couche de roulement en enrobés drainant et des finitions.

LES CONDITIONS DE CIRCULATION

La première saison va se dérouler sur 12 semaines, entre le 6 septembre et le 10 décembre 2021.

Les équipes interviendront exclusivement de nuit, du lundi au vendredi, de 21h à 6h.

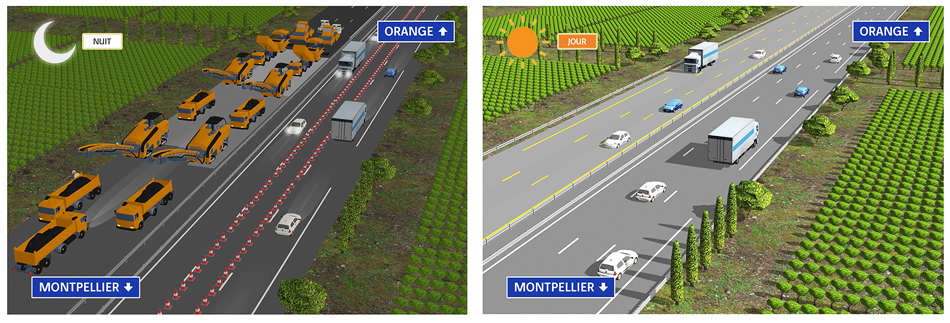

La circulation sera basculée sur les voies opposées aux zones de chantier et les conducteurs circuleront sur une voie dans chaque sens. Le chantier sera replié en journée et les week-ends : les automobilistes retrouveront leurs conditions de circulations habituelles et circuleront sur trois voies dans chaque sens.

4 nuits par semaine : lundi, mardi, mercredi et jeudi, circulation sur 1 voie dans chaque sens dans les zones de basculement.

En journée : circulation sur 3 voies dans chaque sens de circulation, sur fond raboté et marquage horizontal jaune.

Des fermetures ponctuelles d’échangeurs sont prévues.
